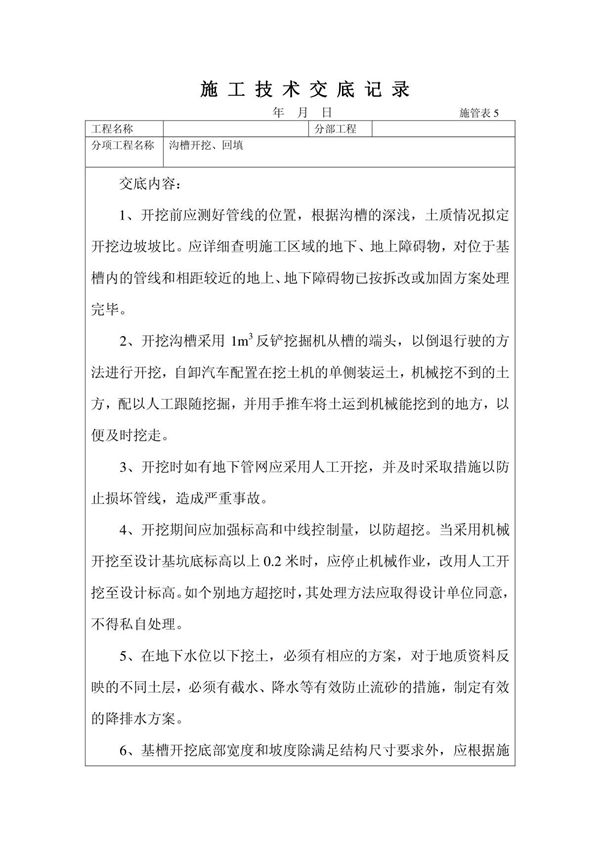

沟槽开挖施工前应充分做好准备工作。首先对开挖区域进行详细勘察,查明地下管线、电缆等障碍物的位置和埋深情况,必要时联系相关单位进行现场确认或迁移。根据设计图纸和现场实际情况,准确放样沟槽中心线和开挖边线,设置明显的标志桩。开挖前应做好场地排水措施,防止地表水流入沟槽。机械开挖时应预留20-30cm保护层,采用人工清底至设计标高,避免超挖扰动基底土层。开挖过程中要随时检查边坡稳定性,发现异常情况立即停止作业并采取支护措施。土方堆放应距沟槽边缘不小于1m,堆高不超过1.5m,确保施工安全。
