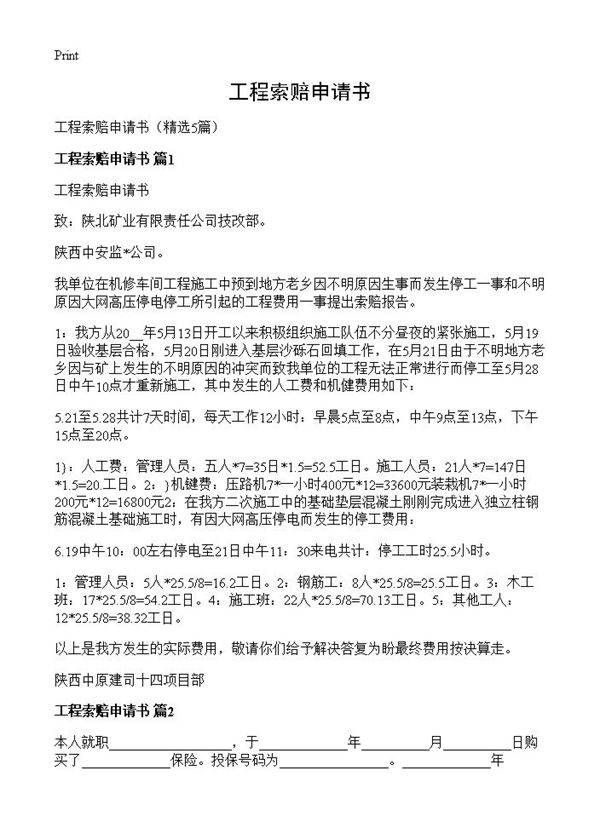

工程索赔申请书5篇 我单位在机修车间工程施工中预到地方老乡因不明原因生事而发生停工一事和不明原因大网高压停电停工所引起的工程费用一事提出索赔报告。1:我方从20__年5月13日开工以来积极组织施工队伍不分昼夜的紧张施工,5月19日验收基层合格,5月20日刚进入基层沙砾石回填工作,在5月21日由于不明地方老乡因与矿上发生的不明原因的冲突而致我单位的工程无法正常进行而停工至5月28日中午10点才重新施工,其中发生的人工费和机健费用如下:5.21至5.28共计7天时间,每天工作12小时:早晨5点至8点
