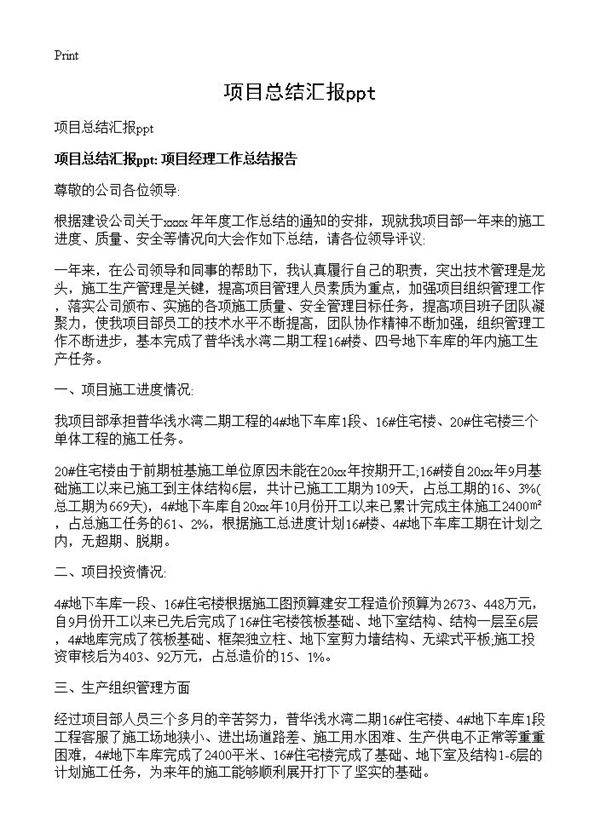

项目总结汇报ppt 20#住宅楼由于前期桩基施工单位原因未能在20xx年按期开工;16#楼自20xx年9月基础施工以来已施工到主体结构6层,共计已施工工期为109天,占总工期的16、3%(总工期为669天),4#地下车库自20xx年10月份开工以来已累计完成主体施工2400㎡,占总施工任务的61、2%,根据施工总进度计划16#楼、4#地下车库工期在计划之内,无超期、脱期。二、项目投资情况:4#地下车库一段、16#住宅楼根据施工图预算建安工程造价预算为2673、448万元,自9月份开工以来已先后完
