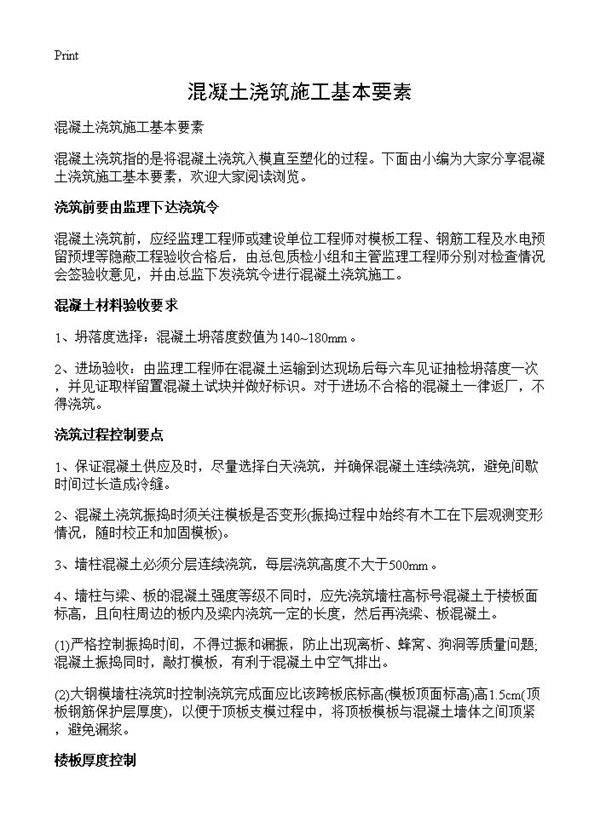

混凝土浇筑施工基本要素 混凝土浇筑前,应经监理工程师或建设单位工程师对模板工程、钢筋工程及水电预留预埋等隐蔽工程验收合格后,由总包质检小组和主管监理工程师分别对检查情况会签验收意见,并由总监下发浇筑令进行混凝土浇筑施工。1、坍落度选择:混凝土坍落度数值为140~180mm。2、进场验收:由监理工程师在混凝土运输到达现场后每六车见证抽检坍落度一次,并见证取样留置混凝土试块并做好标识。对于进场不合格的混凝土一律返厂,不得浇筑。1、保证混凝土供应及时,尽量选择白天浇筑,并确保混凝土连续浇筑,避免间歇时间过
