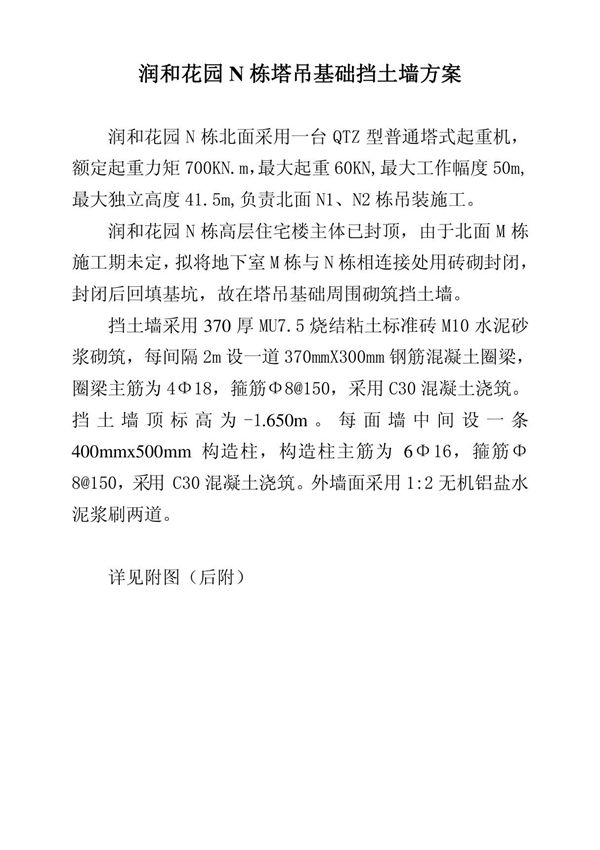

润和花园楼塔吊基础挡土墙施工方案补充描述:在挡土墙施工过程中,需严格按照设计图纸要求进行放线定位,确保挡土墙位置准确。施工前应对基础进行清理和平整,清除杂物和松散土层,保证基础承载力符合设计要求。挡土墙采用钢筋混凝土结构,混凝土强度等级为C30,钢筋采用HRB400级。施工时应分层浇筑混凝土,每层厚度不超过500mm,振捣密实,避免出现蜂窝麻面等质量缺陷。挡土墙施工完成后应及时进行养护,养护时间不少于7天。挡土墙与塔吊基础连接部位应做好防水处理,防止雨水渗入影响结构安全。施工过程中应做好安全防护措施,确保施工人员安全。
