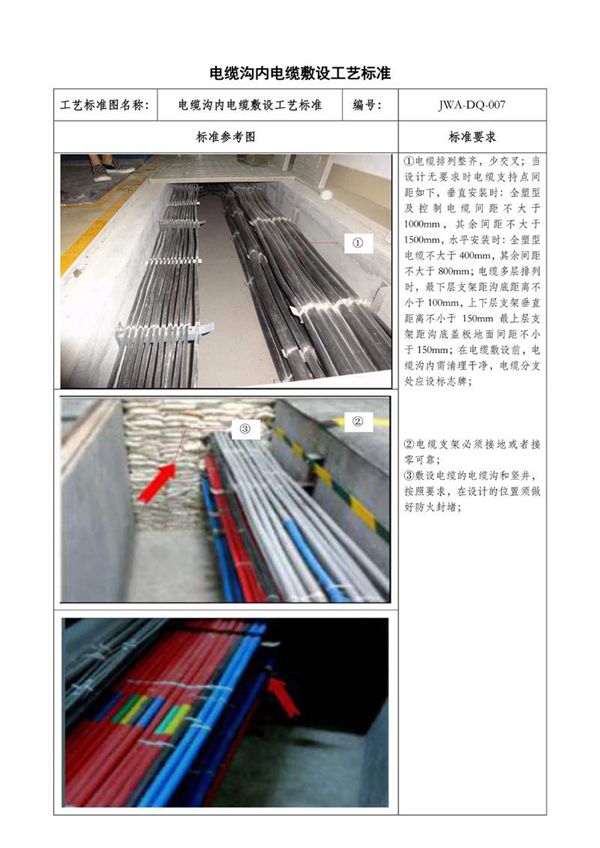

电缆沟内电缆敷设施工工艺标准1.施工准备-检查电缆沟尺寸、标高及预埋件位置是否符合设计要求。-清理沟内杂物,确保沟底平整无尖锐物。-核对电缆型号、规格及敷设路径,确保与设计图纸一致。2.电缆敷设-采用机械或人工牵引敷设,牵引速度不超过15m/min,避免电缆扭曲或损伤。-电缆在沟内应排列整齐,分层敷设时高压电缆在上、低压电缆在下,控制电缆在最下层。-电缆弯曲半径应符合规范要求,如交联聚乙烯电缆不小于15倍电缆外径。3.固定与保护-电缆在支架上每间隔1.5m用尼龙扎带或电缆卡固定,转弯处两侧增设固定点。-电缆穿管时管口加装护套,防止划伤绝缘层。-电缆接头处设置明显标识,并预留1~2m余量。4.接地与测试-金属电缆支架及保护管需可靠接地,接地电阻≤4Ω。-敷设完成后进行绝缘电阻测试(≥10MΩ)和耐压试验。5.回填与标识-分层回填细沙或软土,每层厚度≤200mm,夯实后覆盖盖板。-在电缆路径上方设置永久标识桩,标注电缆走向及深度。注:施工中需全程监护,严禁电缆拖地摩擦或超负荷牵引,雨季作业应采取防潮措施。
