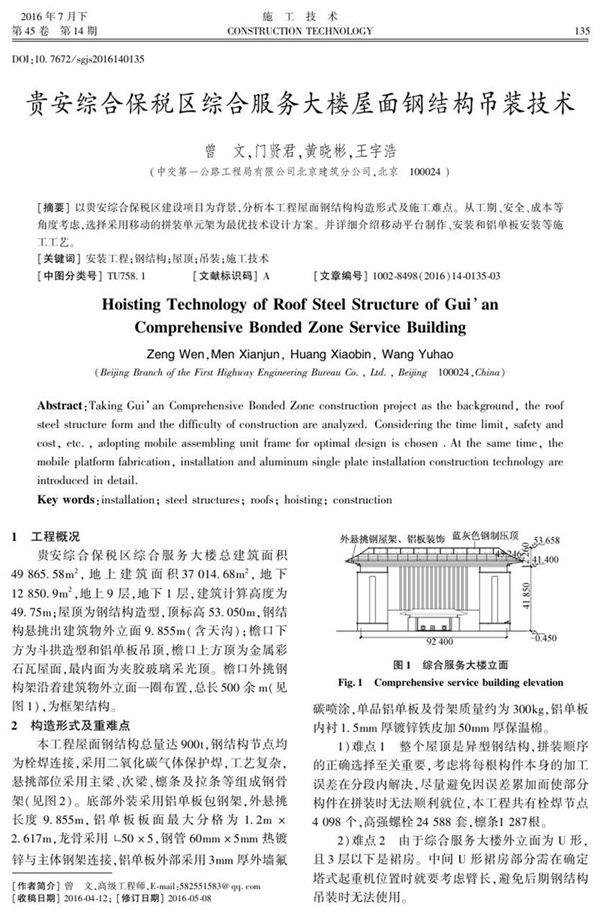

贵安综合保税区综合服务大楼屋面钢结构吊装技术采用分段吊装法,结合高空拼装工艺。施工前通过BIM技术进行三维模拟,优化构件分段方案,确保吊装精度。选用250吨汽车吊作为主吊设备,配合50吨辅吊进行空中姿态调整。重点控制钢梁对接焊缝质量,采用全站仪实时监测定位,偏差控制在±3mm以内。吊装过程严格执行"先主梁后次梁"的顺序,同步安装临时支撑体系,确保结构稳定性。针对大跨度桁架采用双机抬吊工艺,设置专用吊具平衡受力,并安排专业信号工全程指挥。

贵安综合保税区综合服务大楼屋面钢结构吊装技术采用分段吊装法,结合高空拼装工艺。施工前通过BIM技术进行三维模拟,优化构件分段方案,确保吊装精度。选用250吨汽车吊作为主吊设备,配合50吨辅吊进行空中姿态调整。重点控制钢梁对接焊缝质量,采用全站仪实时监测定位,偏差控制在±3mm以内。吊装过程严格执行"先主梁后次梁"的顺序,同步安装临时支撑体系,确保结构稳定性。针对大跨度桁架采用双机抬吊工艺,设置专用吊具平衡受力,并安排专业信号工全程指挥。
