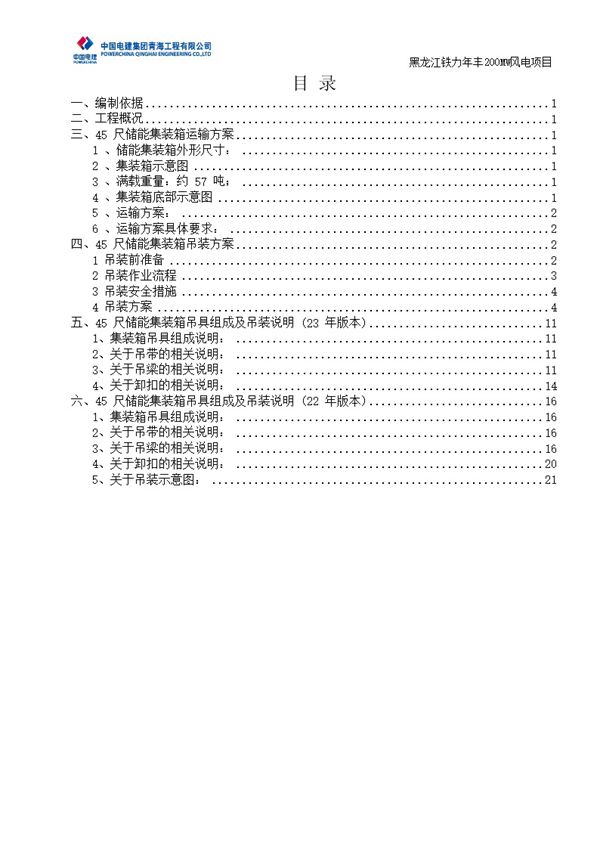

本项目为200MW风电升压站配套储能仓吊装工程,旨在通过科学规划与安全施工实现储能设备高效就位。方案涵盖吊装前场地勘察、设备参数复核、吊机选型计算、地基承载力检测等准备工作,重点针对储能仓(尺寸约12m×2.5m×2.8m,单体重约25吨)制定双机抬吊工艺,采用220吨主吊车与80吨辅吊车配合作业,设置防摇摆牵引绳及定位导向装置。施工过程严格执行GB/T3811起重机安全规范,包含吊点强度校核、风速监测(限8m/s)、人员避让区域划分等管控措施,确保在2天工期内完成4组储能仓吊装,为后续电气安装创造工作面。
