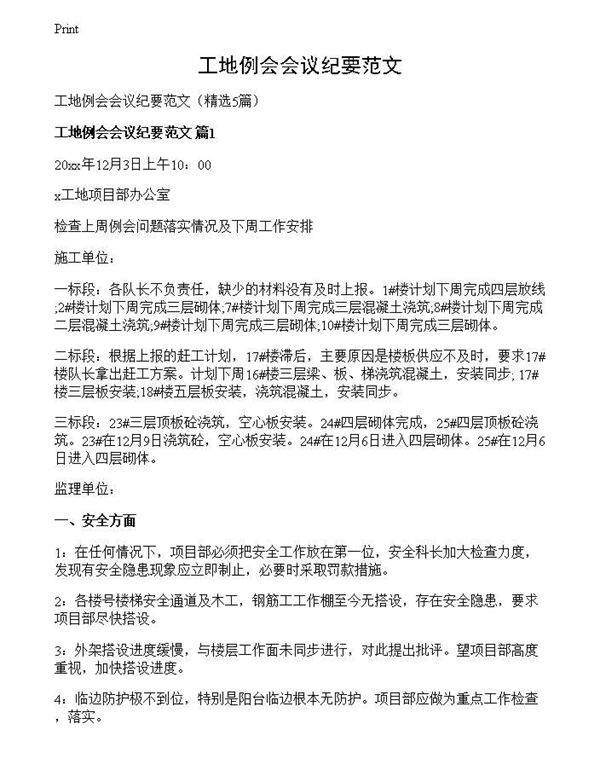

工地例会会议纪要范文 二标段:根据上报的赶工计划,17#楼滞后,主要原因是楼板供应不及时,要求17#楼队长拿出赶工方案。计划下周16#楼三层梁、板、梯浇筑混凝土,安装同步; 17#楼三层板安装;18#楼五层板安装,浇筑混凝土,安装同步。三标段:23#三层顶板砼浇筑,空心板安装。24#四层砌体完成,25#四层顶板砼浇筑。23#在12月9日浇筑砼,空心板安装。24#在12月6日进入四层砌体。25#在12月6日进入四层砌体。监理单位:一、安全方面1:在任何情况下,....

工地例会会议纪要范文 二标段:根据上报的赶工计划,17#楼滞后,主要原因是楼板供应不及时,要求17#楼队长拿出赶工方案。计划下周16#楼三层梁、板、梯浇筑混凝土,安装同步; 17#楼三层板安装;18#楼五层板安装,浇筑混凝土,安装同步。三标段:23#三层顶板砼浇筑,空心板安装。24#四层砌体完成,25#四层顶板砼浇筑。23#在12月9日浇筑砼,空心板安装。24#在12月6日进入四层砌体。25#在12月6日进入四层砌体。监理单位:一、安全方面1:在任何情况下,....
