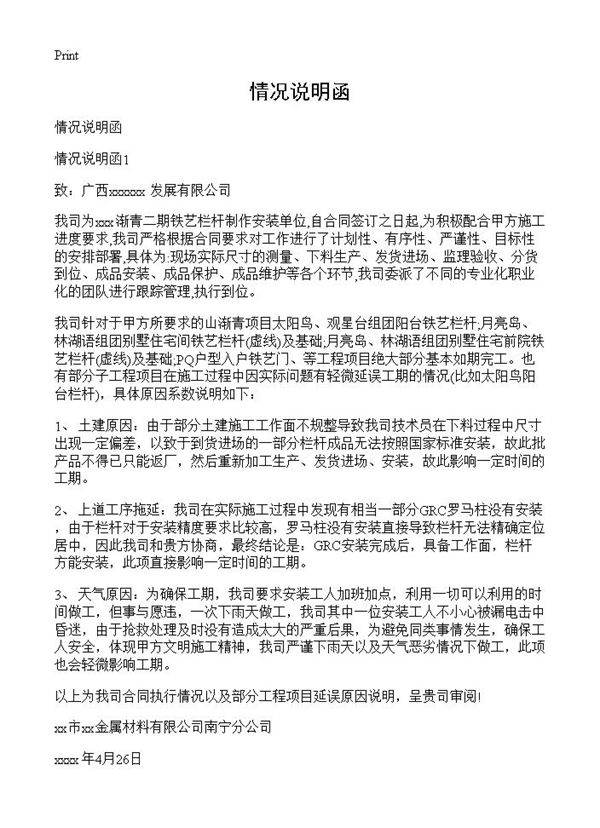

情况说明函 也有部分子工程项目在施工过程中因实际问题有轻微延误工期的情况(比如太阳鸟阳台栏杆),具体原因系数说明如下:1、 土建原因:由于部分土建施工工作面不规整导致我司技术员在下料过程中尺寸出现一定偏差,以致于到货进场的一部分栏杆成品无法按照国家标准安装,故此批产品不得已只能返厂,然后重新加工生产、发货进场、安装,故此影响一定时间的工期。2、 上道工序拖延:我司在实际施工过程中发现有相当一部分GRC罗马柱没有安装,由于栏杆对于安装精度要求比较高,罗马柱没有安装直接导致栏杆无法精确定位居
