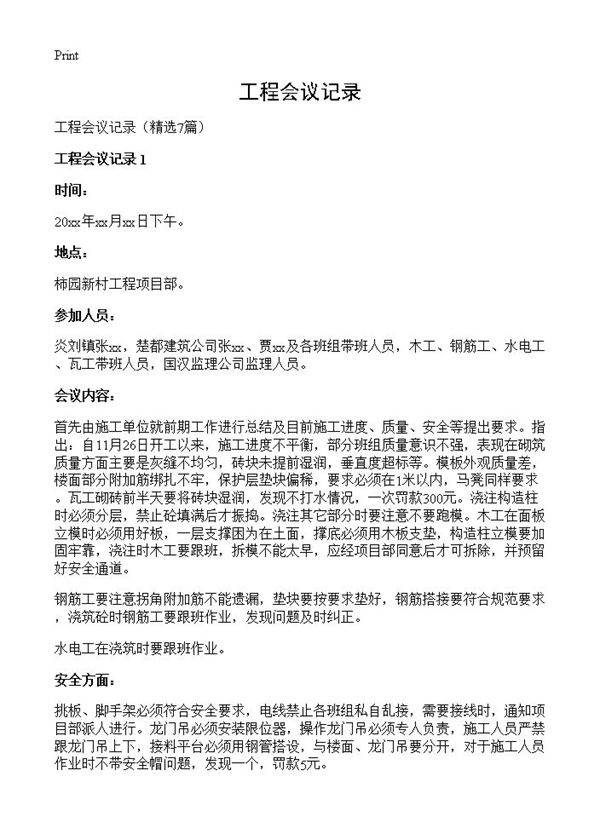

工程会议记录7篇 炎刘镇张xx,楚都建筑公司张xx、贾xx及各班组带班人员,木工、钢筋工、水电工、瓦工带班人员,国汉监理公司监理人员。首先由施工单位就前期工作进行总结及目前施工进度、质量、安全等提出要求。指出:自11月26日开工以来,施工进度不平衡,部分班组质量意识不强,表现在砌筑质量方面主要是灰缝不均匀,砖块未提前湿润,垂直度超标等。模板外观质量差,楼面部分附加筋绑扎不牢,保护层垫块偏稀,要求必须在1米以内,马凳同样要求。瓦工砌砖前半天要将砖块湿润,发现不打水情况,一次罚款300元。浇注构造

工程会议记录7篇 炎刘镇张xx,楚都建筑公司张xx、贾xx及各班组带班人员,木工、钢筋工、水电工、瓦工带班人员,国汉监理公司监理人员。首先由施工单位就前期工作进行总结及目前施工进度、质量、安全等提出要求。指出:自11月26日开工以来,施工进度不平衡,部分班组质量意识不强,表现在砌筑质量方面主要是灰缝不均匀,砖块未提前湿润,垂直度超标等。模板外观质量差,楼面部分附加筋绑扎不牢,保护层垫块偏稀,要求必须在1米以内,马凳同样要求。瓦工砌砖前半天要将砖块湿润,发现不打水情况,一次罚款300元。浇注构造
