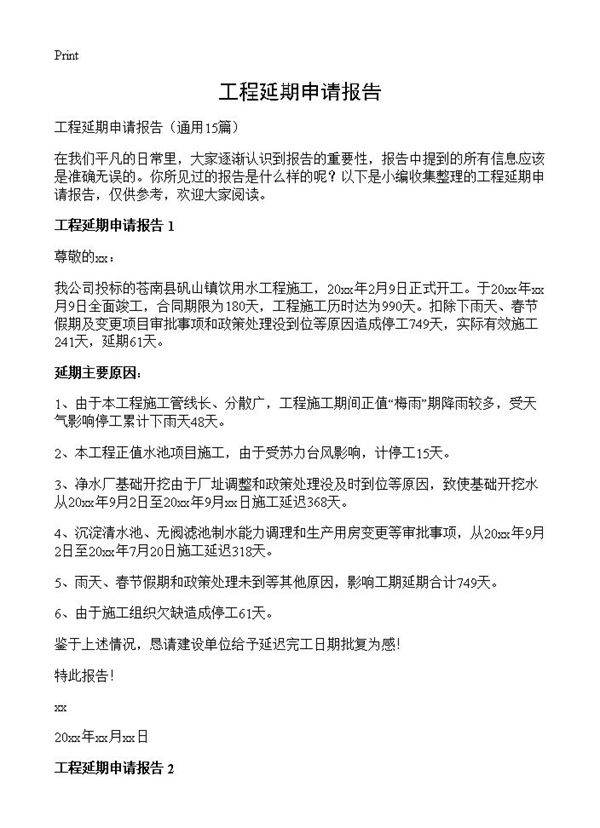

工程延期申请报告15篇 尊敬的xx:我公司投标的苍南县矾山镇饮用水工程施工,20xx年2月9日正式开工。于20xx年xx月9日全面竣工,合同期限为180天,工程施工历时达为990天。扣除下雨天、春节假期及变更项目审批事项和政策处理没到位等原因造成停工749天,实际有效施工241天,延期61天。四会市住房和城乡建设局:我公司承建的四会市20xx年度保障性住房利民楼建设项目于20xx年8月30日正式开工,计划竣工时间为20xx年10月15日,工程总工期为410日历天。我司于20xx年8月30日正式收到开
