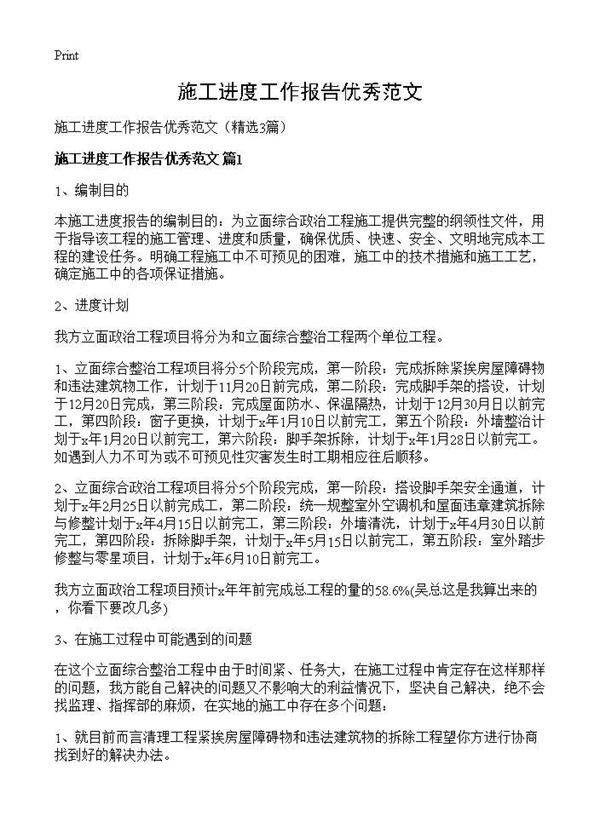

施工进度工作报告优秀范文3篇 2、进度计划我方立面政治工程项目将分为和立面综合整治工程两个单位工程。1、立面综合整治工程项目将分5个阶段完成,第一阶段:完成拆除紧挨房屋障碍物和违法建筑物工作,计划于11月20日前完成,第二阶段:完成脚手架的搭设,计划于12月20日完成,第三阶段:完成屋面防水、保温隔热,计划于12月30月日以前完工,第四阶段:窗子更换,计划于x年1月10日以前完工,第五个阶段:外墙整治计划于x年1月20日以前完工,第六阶段:脚手架拆除,计划于x年1月28日以前完工。如遇到人力不可为或不可预
