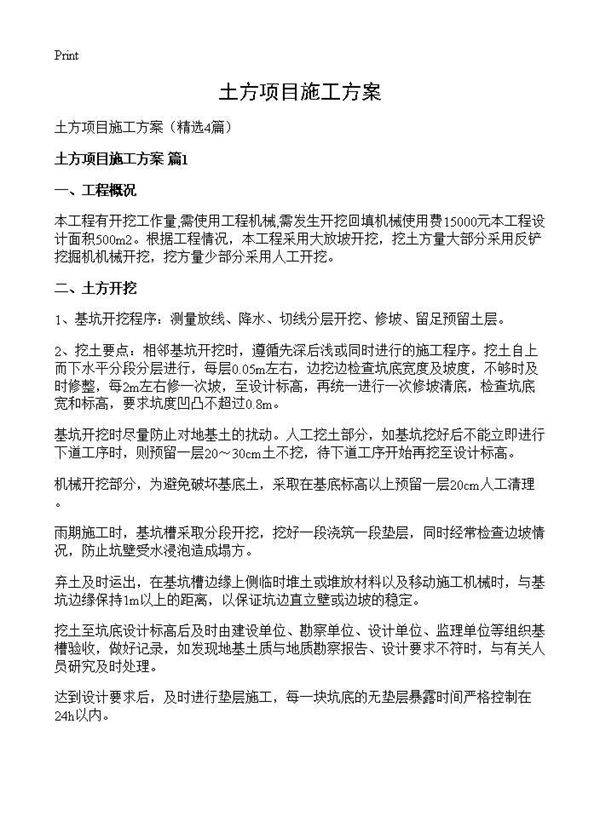

土方项目施工方案需要充分考虑现场地质条件、气候因素和施工环境。施工前应进行详细的地形测量和地质勘探,明确土方开挖范围、深度和坡度要求。根据工程量和工期要求合理配置挖掘机、推土机、装载机等机械设备,并制定土方运输路线和堆放场地规划。施工过程中要严格控制开挖标高,做好边坡支护和排水措施,防止塌方和积水。同时要落实防尘降噪措施,减少对周边环境的影响。土方回填时要分层压实,确保达到设计要求的密实度。整个施工过程需做好安全防护,设置明显警示标志,确保施工人员和机械设备的安全。
