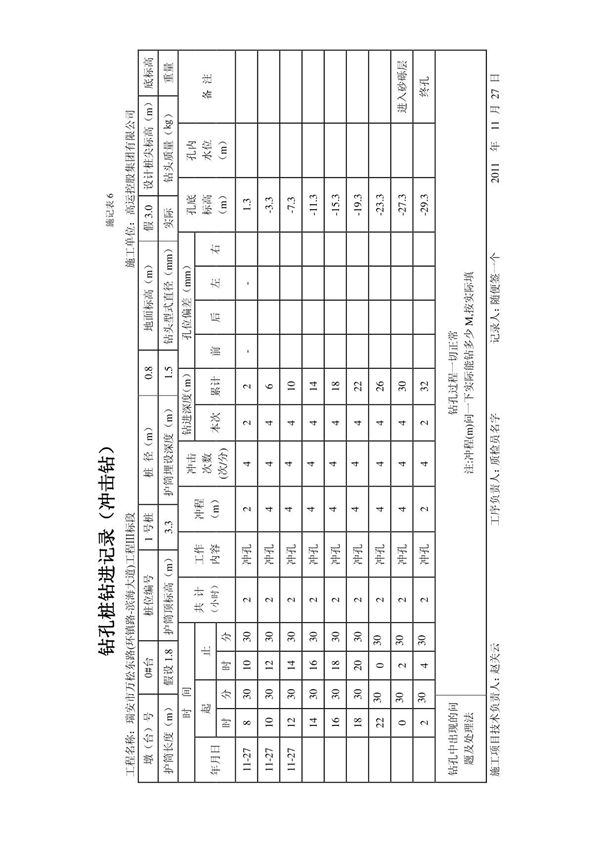

钻孔桩钻进过程中,操作人员应详细记录以下内容:钻孔开始时间、结束时间、钻进深度、地质情况变化、钻机转速、泥浆比重、孔内水位变化、异常情况处理措施等。每钻进2米或地质层变化时需及时记录相关数据,确保记录真实、准确、完整。钻进过程中如遇塌孔、缩径、卡钻等异常情况,应立即停止作业,查明原因并采取相应措施后方可继续施工。记录人员需签名确认,监理工程师应定期检查并签认钻进记录。

钻孔桩钻进过程中,操作人员应详细记录以下内容:钻孔开始时间、结束时间、钻进深度、地质情况变化、钻机转速、泥浆比重、孔内水位变化、异常情况处理措施等。每钻进2米或地质层变化时需及时记录相关数据,确保记录真实、准确、完整。钻进过程中如遇塌孔、缩径、卡钻等异常情况,应立即停止作业,查明原因并采取相应措施后方可继续施工。记录人员需签名确认,监理工程师应定期检查并签认钻进记录。
