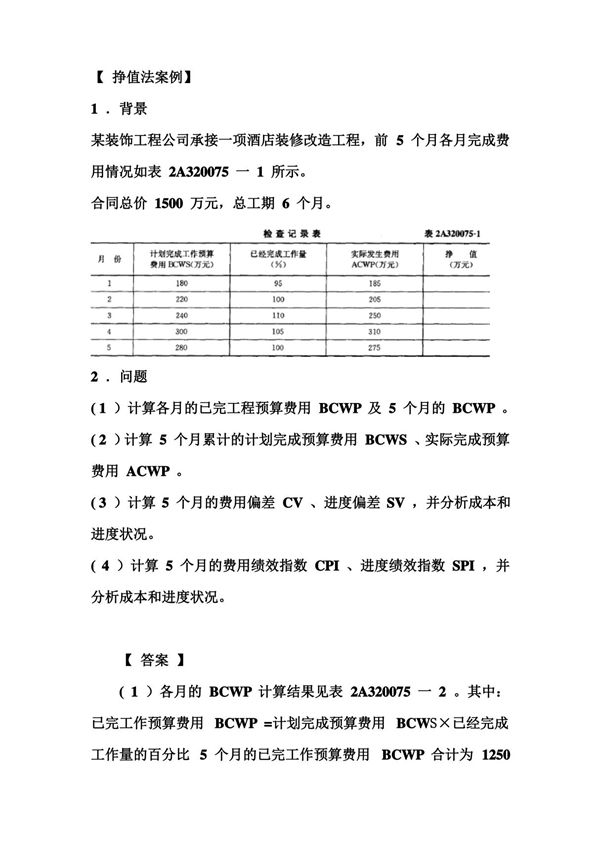

挣值法(EarnedValueManagement,EVM)是一种项目管理技术,用于衡量项目绩效和进度。它通过整合项目的范围、成本和进度数据,帮助管理者评估项目的实际进展与计划之间的差异。挣值法的核心指标包括:1.**计划价值(PV)**:在特定时间点计划完成工作的预算成本。2.**实际成本(AC)**:实际完成工作所花费的成本。3.**挣值(EV)**:实际完成工作的预算成本。通过这些指标,可以计算:-**成本偏差(CV)**:CV=EV-AC(判断成本是否超支)。-**进度偏差(SV)**:SV=EV-PV(判断进度是否滞后)。-**成本绩效指数(CPI)**:CPI=EV/AC(衡量成本效率)。-**进度绩效指数(SPI)**:SPI=EV/PV(衡量进度效率)。**例题示例**:假设某项目总预算(BAC)为10万元,计划在10周内完成。第5周时,计划完成50%的工作(PV=5万元),但实际完成40%(EV=4万元),实际花费4.5万元(AC=4.5万元)。计算:-CV=4-4.5=-0.5万元(成本超支)-SV=4-5=-1万元(进度滞后)-CPI=4/4.5≈0.89(成本效率低)-SPI=4/5=0.8(进度效率低)挣值法帮助管理者及时发现问题并采取纠正措施,确保项目按计划推进。
