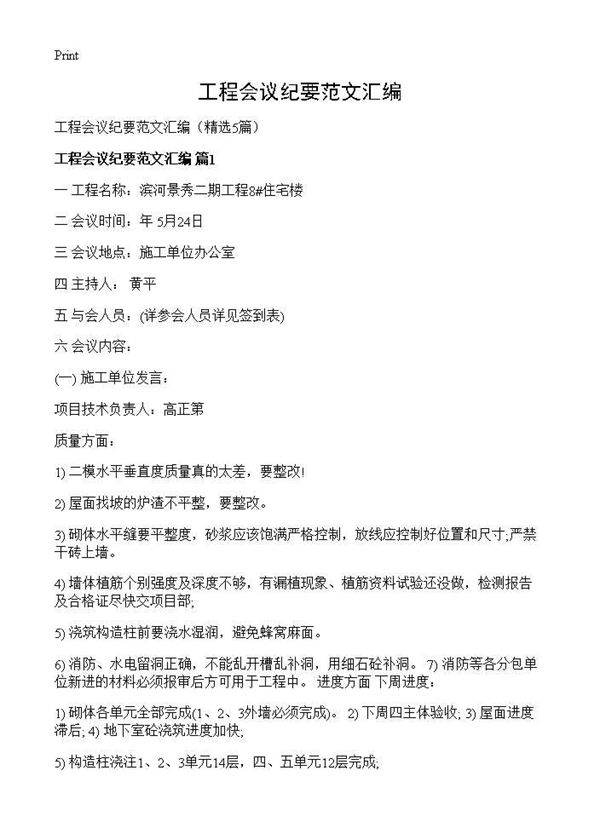

工程会议纪要范文汇编5篇 4) 墙体植筋个别强度及深度不够,有漏植现象、植筋资料试验还没做,检测报告及合格证尽快交项目部;5) 浇筑构造柱前要浇水湿润,避免蜂窝麻面。6) 消防、水电留洞正确,不能乱开槽乱补洞,用细石砼补洞。 7) 消防等各分包单位新进的材料必须报审后方可用于工程中。 进度方面 下周进度:1) 砌体各单元全部完成(1、2、3外墙必须完成)。 2) 下周四主体验收; 3) 屋面进度滞后; 4) 地下室砼浇筑进度加快;5) 构造柱浇注1、2、3单元14层,四、五单元12层完成;6) 项目部
