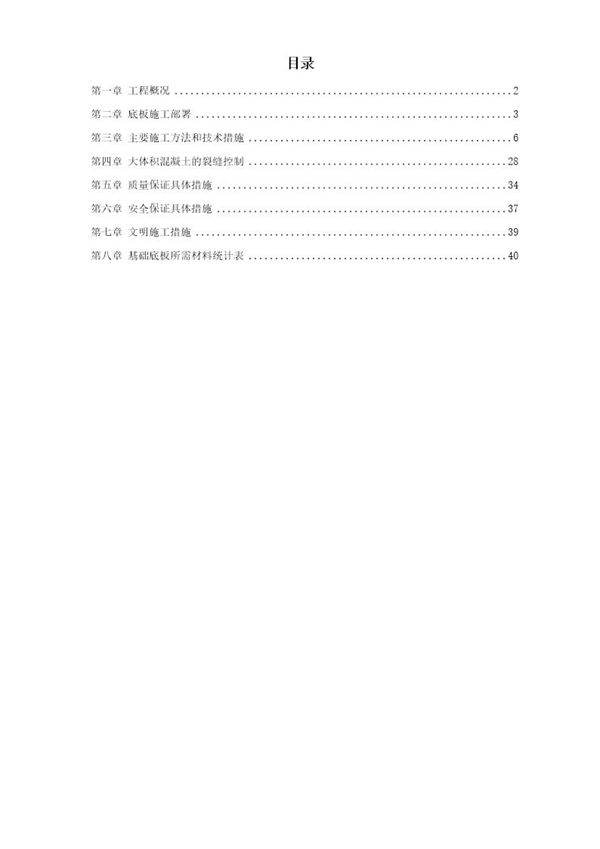

北京SOHO现代城地下室底板施工方案中增加以下描述:地下室底板施工采用整体浇筑工艺,混凝土强度等级为C35P8抗渗混凝土。施工前需完成地基验槽及垫层施工,垫层厚度为100mm,强度等级为C15。底板钢筋采用HRB400级钢筋,双层双向布置,保护层厚度为50mm。混凝土浇筑采用泵送工艺,分层浇筑厚度控制在500mm以内,采用插入式振捣器振捣密实。浇筑完成后及时覆盖塑料薄膜保湿养护,养护周期不少于14天。施工过程中需严格控制底板标高和平整度,允许偏差为±10mm。同时要做好施工缝处理和后浇带设置,确保结构整体性和防水性能。
