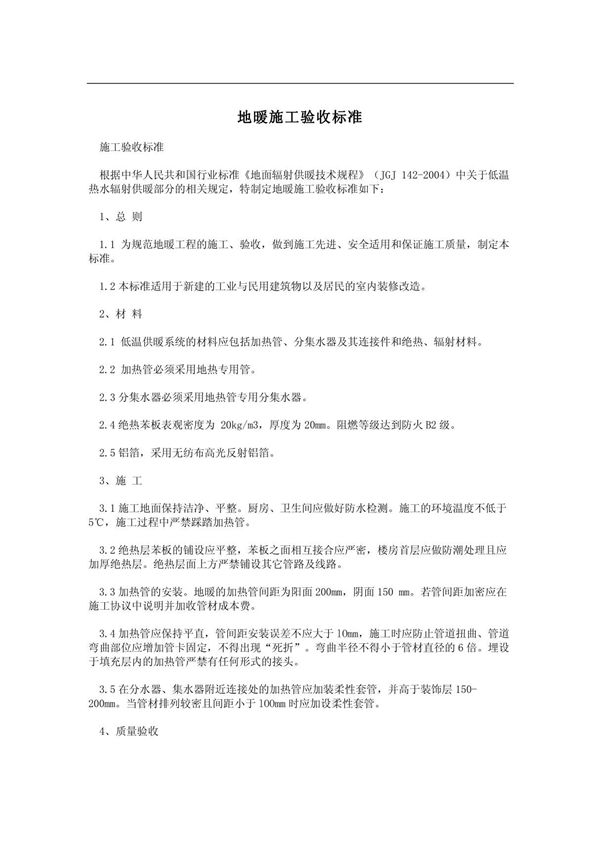

地暖施工验收标准应确保系统安装符合设计要求,施工质量达到规范标准。验收时需检查分集水器安装位置是否正确,管道间距是否均匀,固定牢固无松动。管道铺设应平直,弯曲半径符合规范,无死折或压扁现象。系统压力试验应达到设计压力的1.5倍,保压时间不少于24小时,压力降不超过0.05MPa。温控系统需进行功能测试,确保各回路独立控制正常。填充层施工前需检查管道无损伤,填充层养护期不少于21天,养护期间系统压力应保持稳定。验收时应提供完整的施工记录、材料合格证及检测报告。
