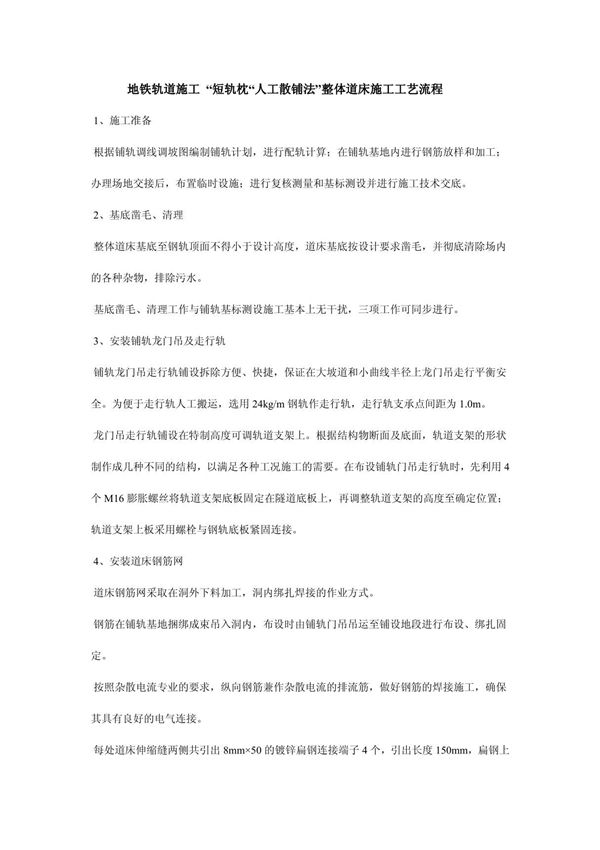

地铁轨道人工散铺法施工工艺流程是一种传统且常用的轨道铺设方法,适用于场地条件受限或机械化设备无法进入的地段。该工艺主要依靠人工配合小型机具完成轨枕和钢轨的铺设、调整及固定工作。施工流程一般包括以下步骤:1.施工准备:完成基底处理、测量放线,确保铺设位置准确。2.散布轨枕:按设计间距人工摆放轨枕,并调整其位置和方向。3.铺设钢轨:将钢轨吊运至铺设位置,人工配合小型机械进行对位安装。4.轨距调整:使用轨距尺等工具调整轨距,确保符合设计要求。5.安装扣件:紧固钢轨与轨枕之间的连接扣件,保证轨道稳定性。6.轨道精调:通过起道、拨道等操作,使轨道达到设计高程和线型要求。7.质量验收:检查轨道几何尺寸、扣件扭矩等指标,确保施工质量达标。人工散铺法灵活性高,适用于小范围施工或复杂环境,但效率较低,需严格把控施工精度。
